Rückbau des Bestandsmasten und Abbruch des Fundaments

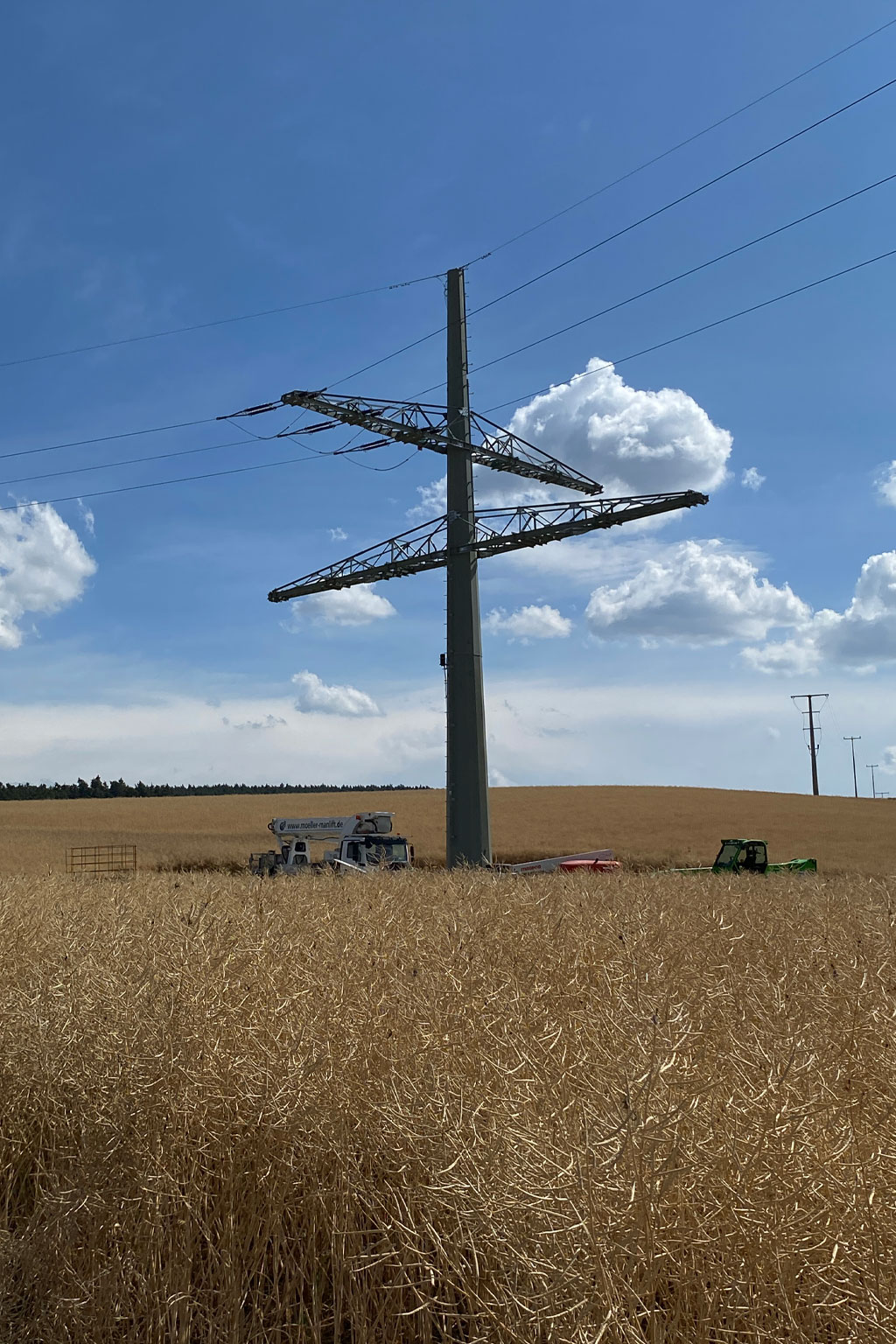

Bau eines neuen Fundaments und Stellung des neuen Masten
Abbau des Provisoriums und Seile mit LWL Muffe zurück hängen auf neuen Masten
Zubeseilung eines zweiten Stromkreises auf der 110kV-Leitung
Bauzeit: 16 Monate Baujahr: 2023–2024
Lieferung von Leiterseilen ca. 32 km
Seilzug eines Leiterseils ca. 32 km
Anbringung von Nisthilfen für Turmfalken

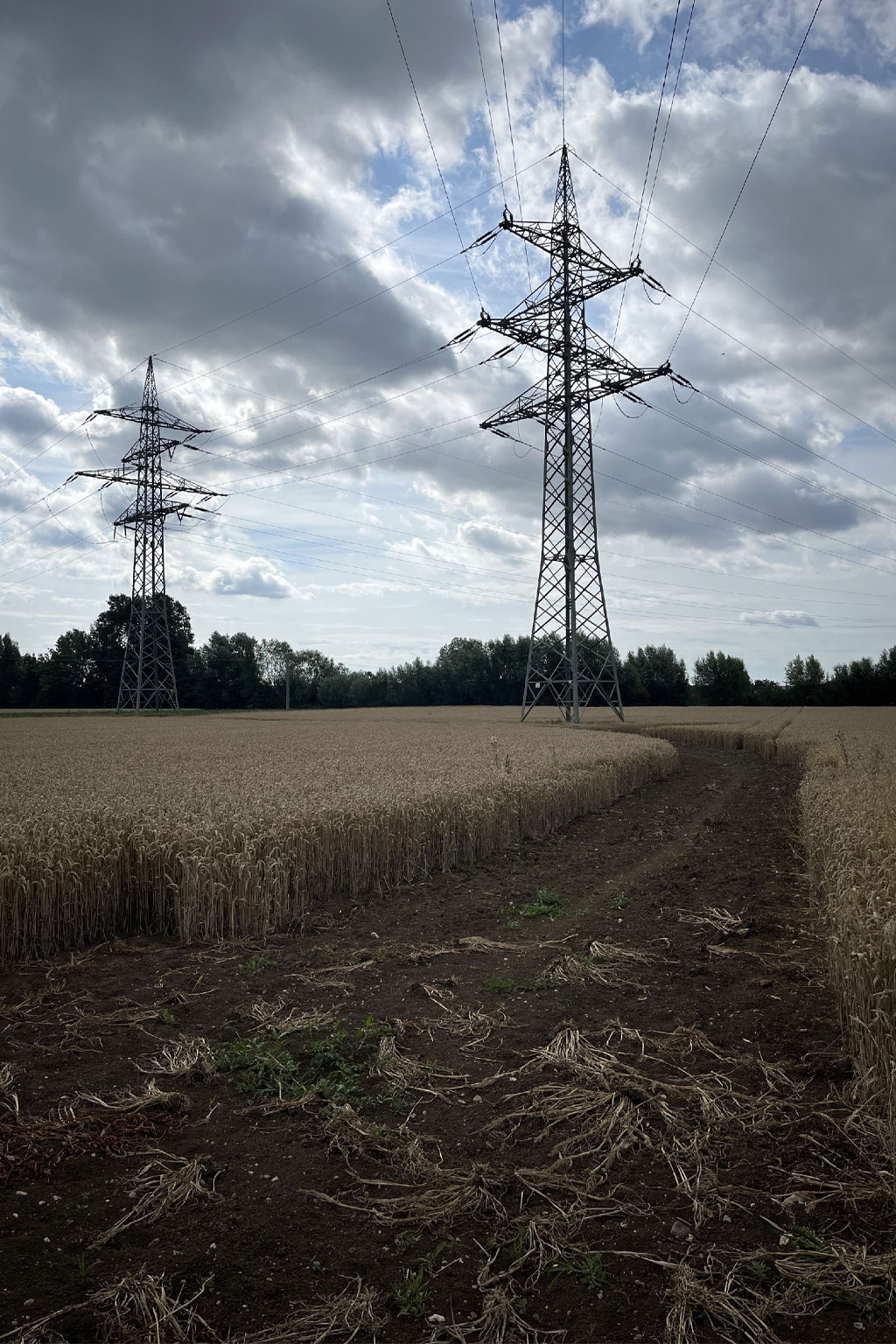

Temporärer Wegebau (Schotter, Alu und Stahl)
Verhandlung mit Eigentümern
- Einholung der Betretungserlaubnis
- Regulierung von Flurschäden
Einbau von Stahl für die Mastverstärkung ca. 6,2 t
Ersatzneubau einer 110kV-Leitungsanlage
Bauzeit: 10 Monate Baujahr: 2023

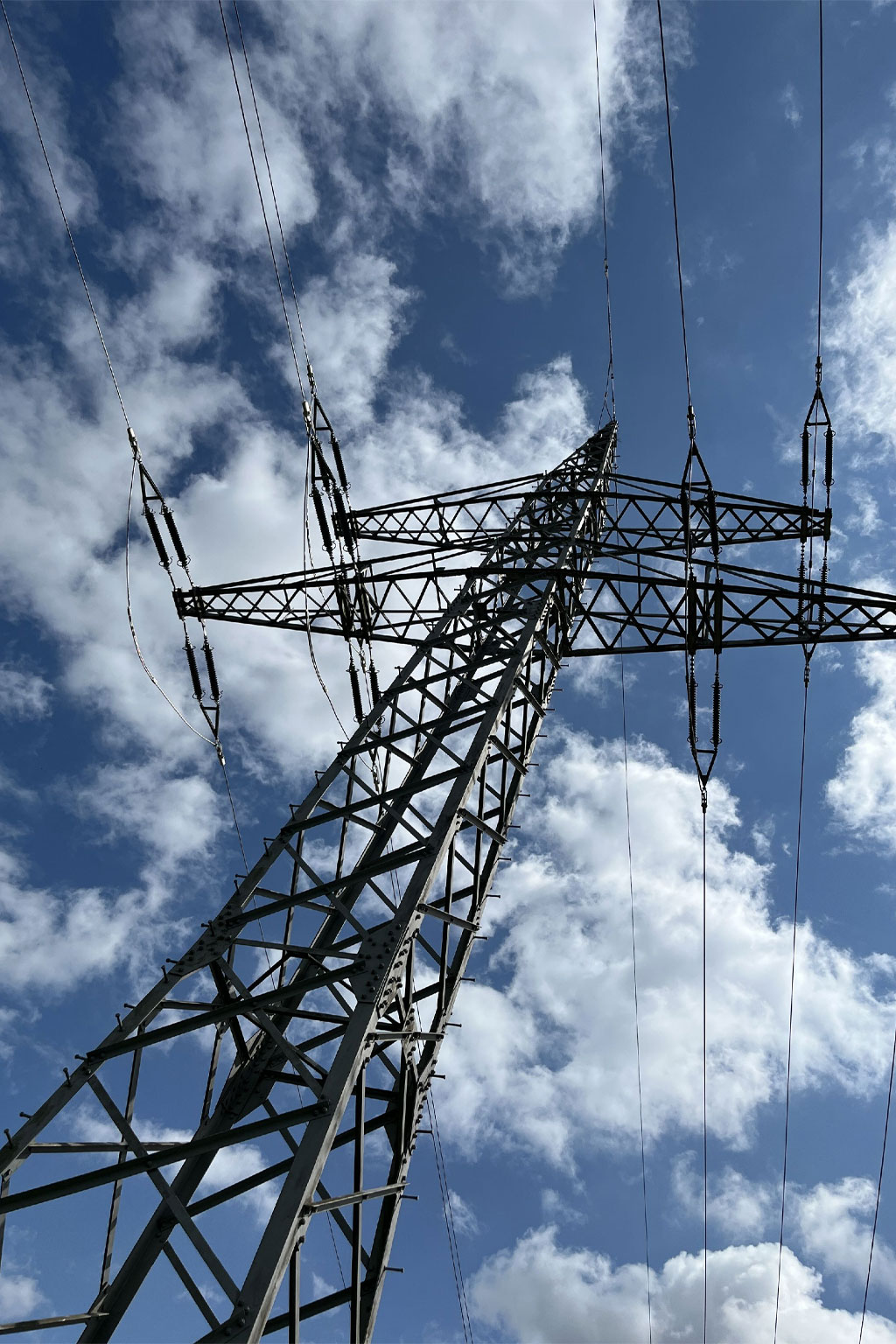

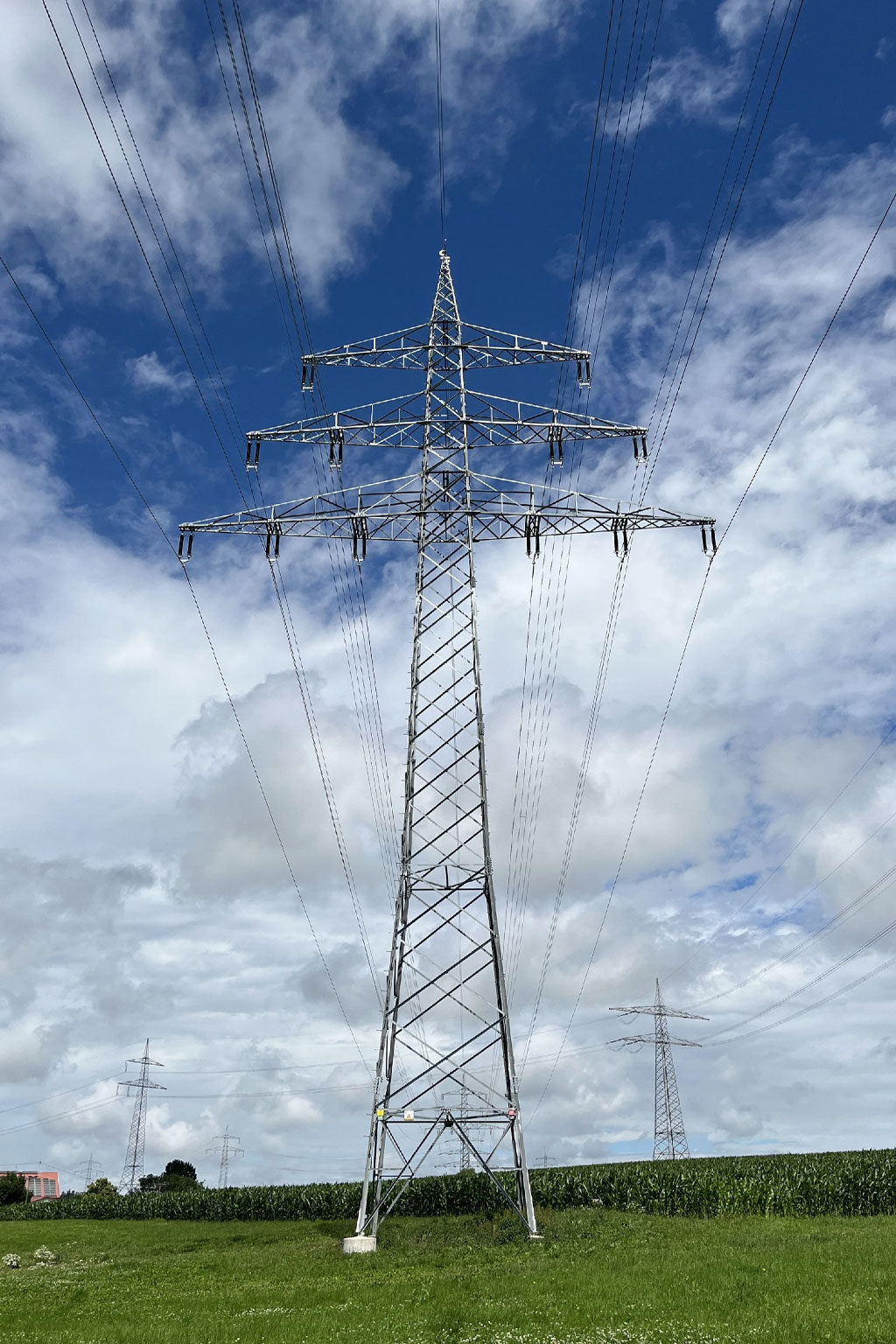

Neubau von 29 Masten
Neubau von einem Kabelendmast
Demontage von 44 Masten ca. 280 t
Montage und Stocken von ca. 390 t Stahl
29 Gründung ca. 1.500 cbm Beton
Lieferung und Montage von ca. 80 km Leiterseil
Lieferung und Montage von ca. 8 km LWL-Erdseilen
Seilzug mit Einfachseilen und 2er Bündeln
Herstellung des Anschlusses an einem Umspannwerk
Demontage von fünf Portalen im Umspannwerk
Temporärer Wegebau (Schotter, Alu und Stahl)
Verhandlung mit Eigentümern
- Einholung der Betretungserlaubnis
- Regulierung von Flurschäden
Projekt im Westen Deutschlands
Bauzeit: 26 Monate Baujahr: 2022–2023
Ersatzneubau von 44 110-kV Hochspannungsmasten
Errichtung von 44 Provisorien während dem Bauzeitraum
Gründungsarbeiten
Vormontage, Stockarbeiten und Seilauswechslung
Lieferung von Maststahl, Armaturen und Leiterseil
Projekt im Ruhrgebiet, Deutschland
Bauzeit: 4 Monate Baujahr: 2023–2024
Stahlsanierung sowie Armaturen und Leiterseiltausch an fünf Masten sowie die Sanierung des Anschlusses der Bestandsleitung (BL) 2464 an Mast 15 der BL 4578
Trassenlänge: 1.564 m
Gesamtlänge der zu tauschenden Leiterseile: 20.861 m
Durchschnittliche Höhe der Maste: 70 m
Tausch des Erdseils gegen OPGW (optical ground wire) (Lichtwellenleiter-Erdseile)
